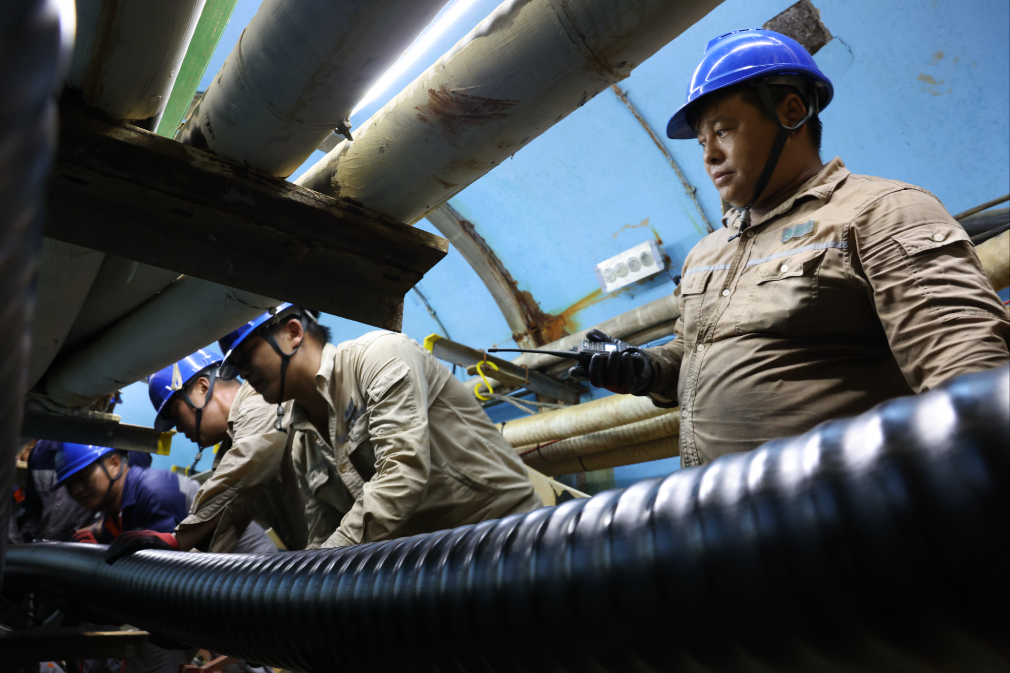

9月16日,施工人员正在敷设厦门英春~围里Ⅰ回220千伏线路工程的电缆。(严志辉 摄)
9月16日,在厦门英春~围里Ⅰ回220千伏线路工程施工现场,福建省送变电工程有限公司施工人员采用“机械化主导+人工辅助”方式,完成当日电缆展放与就位作业。
据悉,该工程为陆缆与海缆混合敷设线路,分为“岛外陆缆—海缆—岛内陆缆”三段式结构,新建电缆线路约8.5公里,采用隧道、电缆沟、海底冲(直)埋等方式敷设。福建送变电公司破解复杂路况运输难题,以标准化、智能化施工稳步推进电缆敷设作业。
该工程所用单盘电缆重达24吨,且施工路段紧邻城区道路,路况复杂,车流人流密集,作业空间狭小,重型物资运输、卸车及精准就位难度大。为破解施工难题,施工项目部提前开展全线路况实地勘察,梳理施工沿线道路关键信息,优化物资运输及进场方案,将重型电缆盘运输、卸车作业调整至车流低谷时段,最大限度降低工程施工对日常交通的影响。
针对隧道有限空间作业等安全隐患,项目实行错峰施工,增设通风设备改善作业环境,筑牢安全生产防线。
据悉,该工程陆缆敷设工作预计10月完工,海缆工程计划12月全线贯通。(严志辉)
