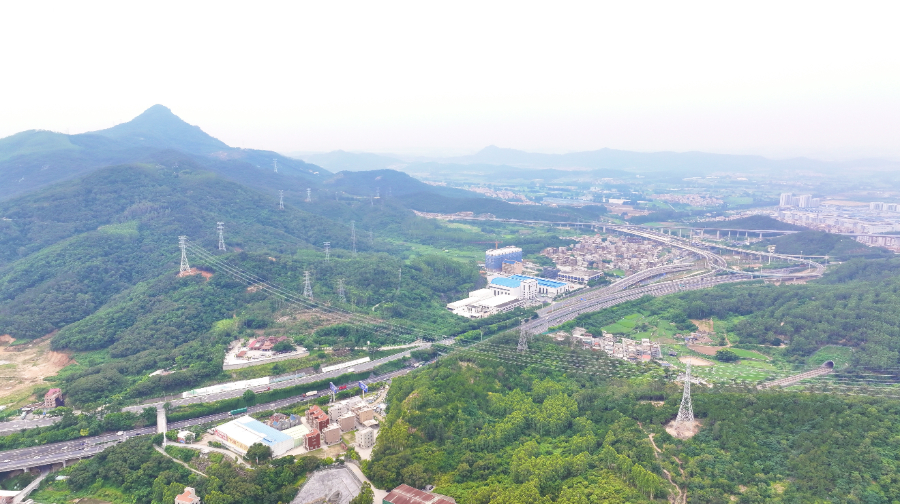

  7月8日,随着最后一相导线牵引到位,厦门东岗~望嶝(东山)220千伏线路工程全线贯通。这条电力“大动脉”投产后,将进一步完善区域电网网架结构,为厦门迎峰度夏保供电注入新动能。

  厦门东岗~望嶝(东山)220千伏线路工程新建线路长度20.915千米,包含架空线路与地下电缆两个部分。其中,近15公里的架空线,依靠45座新建的铁塔支撑跨越山川;超过6公里的地下电缆深入城市地下管廊,有效解决了城市空间的难题。

  在工程建设过程中,福建省送变电工程有限公司针对不同地形地貌因地制宜采用了不同组立塔方式。针对空间受限、地形复杂的场地,采用灵活性较高的抱杆组塔方式,抱杆体积小且可拆解运输,方便运输至每个塔位;对场地平坦、坡度较缓位置,施工项目部优先采用吊车组塔,在缩短单基铁塔组立时间的同时也降低了人身伤害风险。该工程近半数铁塔利用吊车等机械化方式进行组塔。

  组塔、架线高峰期正值夏季高温时期。面对作业点分散且工期紧迫、任务繁重等难题,施工项目部从“人、机、料、法、环”各方面优化方案。施工人员根据天气情况灵活调整作业时段,避开高温时段进行高空作业。在安全管理方面,项目团队以每个塔位为单元进行网格化管控,严格落实安全管理要求,确保铁塔组立、导地线展放、附件安装等各项工序安全平稳推进。

  在地下管廊电缆敷设中,施工人员攻克了管廊空间狭窄、环境闷热等难题。108盘总长超6千米的电缆采用双回路双拼水平蛇形敷设。施工项目部采取“以电缆输送机为主,电缆牵引机为辅”的敷设方式,不断加速工程进展。针对电缆过弯的关键环节,施工人员严格把控质量工艺,保证电缆转弯的弯曲半径不小于20倍的电缆外径,同时注意电缆牵引力及耐受侧压力符合技术要求,防止电缆损伤,确保敷设质量。

  “我们将安全和质量管控贯穿施工全周期,对每基铁塔、每个放线区段制订具体方案和措施,同时强化事前监督与过程管控,提前开展线路投产前自检消缺工作,确保工程顺利投产。”福建送变电公司厦门片区项目部负责人王容华说。(严志辉)
