12月5日,国网清流县供电公司110千伏五里变10千伏碧林Ⅰ回10千伏配套送出工程正式投运。
据了解,该工程计划投产时间为2025年6月,清流公司在该项目中大力推广环网柜等预制化基础施工,成功将施工周期从455天减少为273天,有效提高了项目交付效率,增强了供电系统应对冬季用电高峰的能力。
近年来,清流公司积极响应国网公司配电网建设工厂化装配的要求,致力于提升配网工程建设质效。针对城区施工难、建设工期紧、电缆工程投资大、施工质量不高等问题,清流公司深挖预制化基础潜力,推动配网建设向“标准化、模块化、机械化、绿色化”转型。

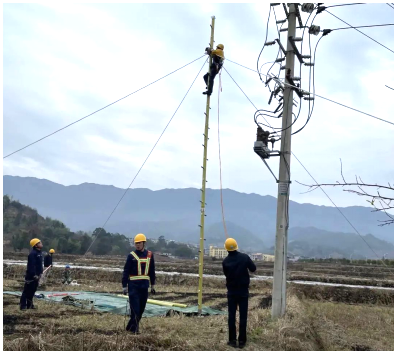

在优化生产模式方面,清流公司将基础接地线模块化生产,槽钢、电缆、固定支架等部件在厂家预制成型,基础预制完成后送达现场,仅需对4处内外接地进行焊接,有效缩短了施工时长。
同时,清流公司还优化了通道设置,将原电缆进出线的“3回电缆共用1个方孔”改为“按环网箱间隔位置,对应预留单独的出线孔”,并实现双向预留。
截至目前,国网清流县供电公司的配网项目竣工率、结算率、关闭率均达到了100%。(林偶水)
